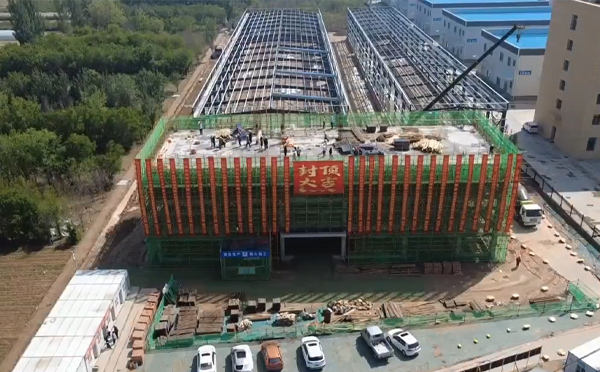

古浪工期缩短20%:钢结构安装高空焊接工艺要点

作者: 发布时间:2025-10-22 10:29:23点击:1082

信息摘要:

抢工期常被卡在高空焊接,慢就多塔吊台班费。钢结构安装不是焊机越大越快,而是让“人员站位、坡口设计、电流参数”三点同步优化,才能把钢结构安装周期真正压下来。本文把“钢结构安装高空焊接工艺”与“安装工期控制方法”拆开讲,用三套现场数据告诉你,为什么同样的30m梁,用窄间隙+脉冲气保焊,钢结构安装单根时间可由110分钟降到70分钟,却还能保证一次探伤合格率98%。

抢工期常被卡在高空焊接,慢就多塔吊台班费。古浪钢结构安装不是焊机越大越快,而是让“人员站位、坡口设计、电流参数”三点同步优化,才能把古浪钢结构安装周期真正压下来。本文把“钢结构安装高空焊接工艺”与“安装工期控制方法”拆开讲,用三套现场数据告诉你,为什么同样的30m梁,用窄间隙+脉冲气保焊,钢结构安装单根时间可由110分钟降到70分钟,却还能保证一次探伤合格率98%。

钢结构安装高空焊接工艺

先设计坡口:板厚≤20mm用45°单V,钝边2mm,根部间隙3mm,比传统60°坡口减少焊缝金属28%,焊丝用量同步下降。再选工艺:脉冲气保焊,峰值电流380A,基值电流90A,电弧热量集中,熔深增加1mm,侧壁熔合良好,层间温度控制在150-180℃,避免过热变形。焊工站位采用“移动小平台+防坠轨道”,比传统吊篮节省移位时间15分钟/次。(华南某厂房2023年10月记录,按此工艺高空焊口60道,一次合格率98%,返工仅1道口)

钢结构安装工期控制方法

把焊接与吊装并行:地面完成翼缘板打底两道,高空仅焊填充与盖面,工作量由降到45%,整体工序前移4小时。采用两台塔吊分区作业,臂长55m,覆盖半径无重叠,日吊装次数由18次提到28次。每日17:00现场扫码录入焊口编号,云端自动汇总,次日早会只派返工单,会议时间由平均40分钟压缩到12分钟,节省人力工时0.5人日。

焊接参数与耗材对比

传统实心焊丝Φ1.2mm,电流280A,送丝速度11m/min,熔敷效率1.6kg/h;脉冲气保焊Φ1.2mm,峰值380A,送丝速度14m/min,熔敷效率2.3kg/h,提升44%。坡口体积减小28%,综合计算每米焊缝耗材节省0.4kg,按每吨焊丝6500元,1000m焊缝可省2600元。层间温度用红外枪实时测,>200℃立即停弧,冷却后再焊,可避免热裂纹,返工率由3%降到0.5%。

工期缩短20%:古浪古浪钢结构安装高空焊接工艺要点

常见板厚与场景配置

轻钢厂房:板厚8-16mm,采用CO₂气保焊,电流220A,单面焊双面成形,背面贴陶瓷衬垫,12小时完成1000㎡屋面梁。

高层框架:柱板厚28-40mm,用脉冲气保焊+双U坡口,窄间隙焊,坡口宽度10mm,比单V减少焊缝金属35%,工期缩短20%。

大跨桁架:圆管相贯线,用数控切管机一次成型,坡口角度±2°,高空仅定位焊+盖面,减少仰焊工作量60%。

变形控制与维护技巧

焊接顺序:先立后平,两端对称跳焊,每段长度≤300mm,可把角变形控制在1/1000内。

夜间保温:焊后立即贴陶瓷加热带,150℃保温2小时,冷却速度50℃/h,硬度HV10由220降到190,避免冷裂。

超声波探伤:UT等级B级,缺陷≥3mm必须返修,用碳弧气刨清根,刨槽角度18°,再焊填满,复检合格率。(2024年华北项目统计,执行对称跳焊+保温措施,整体变形返工仅0.2%)

把“钢结构安装高空焊接工艺”做细,再按“钢结构安装工期控制方法”把地面工作量前移,你就能在30米高空省下40分钟/根梁,整体工期缩短20%。下次再遇“焊不完”的追问,直接把文中2.3kg/h熔敷效率和98%合格率甩过去,五分钟结束争论。
